前言
电加热蒸汽发生器作为工业生产、建材养护、食品加工、服装整烫、科研实验等行业常用热源设备,安装后的规范调试是保障设备产气稳定、安全运行、延长加热管及内胆使用寿命的关键环节。很多设备后期出现产气不足、压力上不去、加热管频繁烧坏、漏水报警、干烧保护等故障,大多源于前期安装不规范、调试步骤遗漏、参数设置不合理。本文整理零基础可上手的电加热蒸汽发生器全套安装调试流程,从前期检查、管路对接、电路接线、加水排气、空载调试、带压试运行、参数设定、配套软水处理器联动调试、日常运行校验全流程逐一讲解,步骤清晰、实操性强,适合安装师傅、工厂运维人员、售后技术人员直接参照使用。
一、调试前前期检查

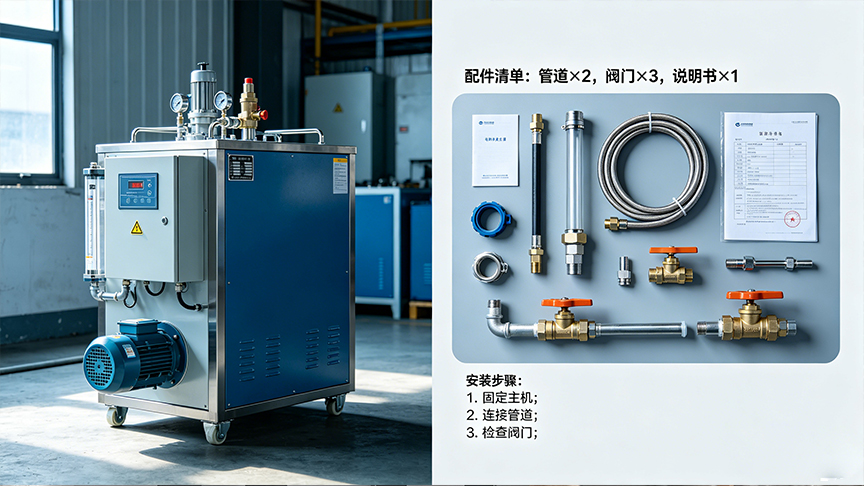

1. 设备外观与配件检查
设备到货就位后,首先进行整机外观核验,查看机身外壳、内胆焊缝、法兰接口、加热管密封处有无运输磕碰、变形、裂纹;检查随机配件:电源线、进水球阀、排水软管、安全阀、压力表、排污接头、说明书及保修配件是否齐全,缺少配件需及时补齐再进行安装施工。

2. 安装场地环境检查
设备需放置在平整硬化地面,保持四周预留散热检修空间,远离易燃易爆物品、腐蚀性气体、潮湿积水区域;室内安装保持通风良好,禁止密闭无通风环境摆放;地面做好防滑排水处理,便于后期排污、检修操作,避免长期积水浸泡设备底部。
3. 配套软水处理器就位检查

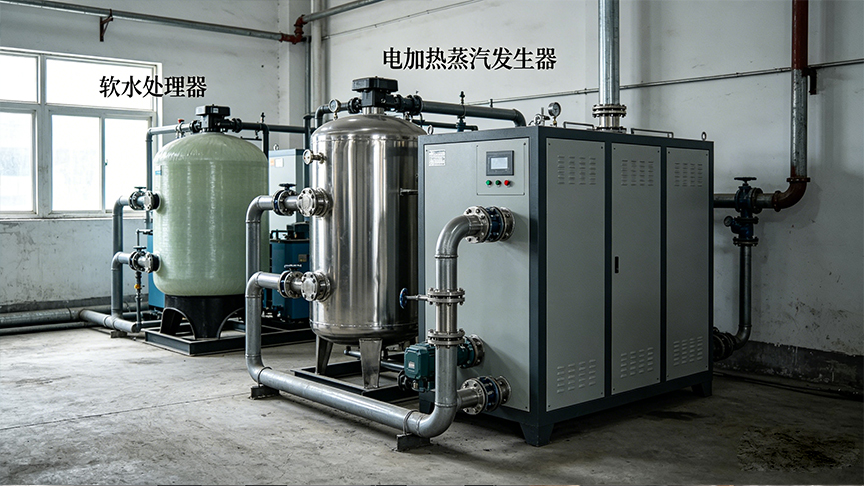

若搭配全自动软水处理器使用,需将软水机安置在蒸汽发生器进水前端位置,预留进水、出水、排水、盐箱管路安装空间,罐体竖直摆放、避免倾斜倒置,检查多路阀、树脂罐体、盐箱有无破损漏水,为后续联动调试做好准备,从源头减少水垢生成。

二、管路系统安装与调试步骤
1. 进水管道连接
采用适配管径自来水管或硬管连接设备进水口,中间加装手动球阀便于后期停水检修;进水压力保持在0.2–0.4MPa为宜,压力过高需加装减压阀,压力过低需加装增压泵。进水前端必须串联软水处理器,原水先经过软水机离子交换去除钙镁离子,再进入蒸汽发生器内胆。
2. 蒸汽出气管道连接

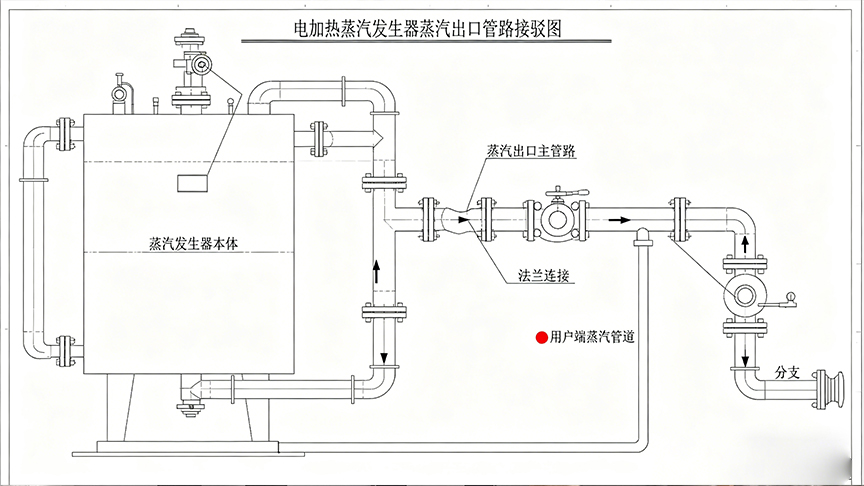

设备蒸汽出口接驳耐高温蒸汽管道,管路尽量减少直角弯头、减少过长迂回,避免蒸汽阻力大、产气泄压;管路做好保温包裹,减少热量损耗与冷凝水滴落,末端对接用汽设备、养护窑、整烫设备等用汽点位。
3. 排污、泄压、冷凝管路连接
底部排污口接排水软管引至地漏或排水沟,方便定期排污除垢;安全阀泄压口保持悬空朝外,禁止封堵、禁止正对人员活动区域;冷凝水管道独立布设,避免回流倒灌进入设备内胆,造成水位紊乱故障。
4. 管路密封性试压
所有管路安装完成后,关闭设备电源,打开进水球阀通水静置5–10分钟,逐个检查接口、法兰、阀门、焊缝有无渗水、滴水、冒水现象,发现渗漏及时缠绕生料带、紧固接头,确保整个水路系统无跑冒滴漏。

三、电气接线安全调试

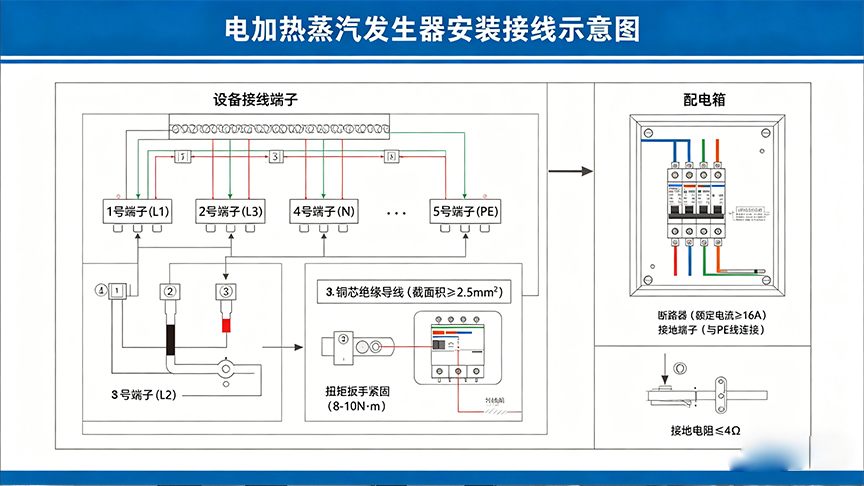

按照设备铭牌功率匹配三相四线工业电源,配置匹配空气开关与漏电保护器,严禁私拉乱接、细线超负荷接线。接线时分清火线、零线、地线,地线必须可靠接地,防止设备漏电带来安全隐患。接线完成后检查接线端子是否紧固、有无虚接松动,配电箱做好防水防尘处理,远离蒸汽与积水区域,避免受潮短路。

四、设备加水、排气初次启动调试
确认所有管路、电路无误后,打开进水球阀,设备自动补水至正常水位刻度,观察水位计水位是否平稳上升,有无水位卡顿、假水位现象。补水到位后,打开设备顶部排气阀或手动泄压阀,排出内胆内部空气,若空气未排净,会出现压力忽高忽低、产气断断续续、加热管异响等问题。空气排净后关闭排气阀,接通设备总电源,控制面板亮起,检查指示灯、显示屏、按键是否正常响应,无报错代码、无故障报警。
五、空载升温与压力参数调试

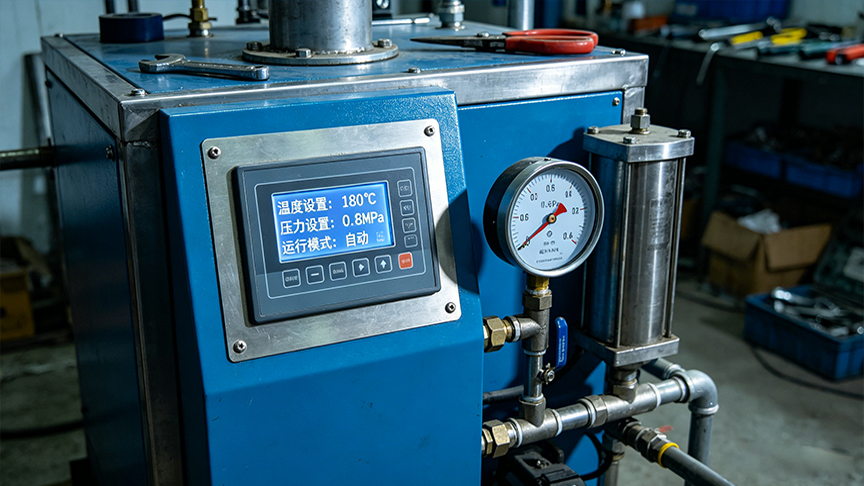

控制面板设定工作压力上限、下限值,常规工业使用默认0.4–0.7MPa区间,根据用汽设备需求灵活微调。开启加热档位,分档位逐步升温,不要一次性全开大功率加热,观察加热指示灯正常亮起,内胆逐步升温升压。全程观察水位计、压力表、温度显示三项数据,水位保持在标准区间不缺水、压力匀速上升、温度同步递增。达到设定压力上限后,设备应自动停止加热;压力回落至下限值时,自动重启加热,完成全自动启停逻辑调试,若启停紊乱需重新校正压力控制器。
六、安全保护功能专项调试
安全保护是设备长期安全运行的核心,必须逐项测试。缺水保护:人为关闭进水,模拟缺水工况,设备应自动断电报警、停止加热,防止干烧烧坏加热管。超压保护:观察压力达到额定峰值时,安全阀自动泄压起跳,压力回落自动闭合,验证安全阀灵敏性。超温、漏电保护:模拟高温与漏电工况,设备立即跳闸停机、声光报警,保护整机电路与人员安全,任意一项保护失效严禁投入使用。

七、软水处理器联动同步调试
软水处理器接通水源与电源,调试多路阀工作模式,设置自动制水、吸盐、再生、冲洗时间周期。观察软水机出水水质平稳,无杂质、无硬水直通,确保进入蒸汽发生器的水源为软化水。调试盐箱水位与吸盐正常,无溢水、无吸盐不畅,全自动循环运行无需人工频繁干预,长期保护蒸汽发生器加热管、内胆不结垢,降低耗电量与维修成本。
八、带负荷带压试运行调试
所有单项调试完成后,连接实际用汽负载,全开蒸汽输出,连续运行1–2小时。观察设备产气是否连续稳定、无断汽、无喷水带水现象;机身无异常震动、无异响、无发热发烫。检查加热管工作状态稳定,电流均衡,无过载发热;管路接口全程无渗漏,压力保持恒定,满足生产用汽需求。试运行期间记录压力、水位、温度变化,若出现参数波动及时微调控制器参数,直至运行状态完全稳定。
九、调试完成后收尾与日常注意事项
调试全部合格后,整理管路线路,固定走线、包扎保温,清理现场杂物积水。向现场操作人员讲解开关机流程、参数调节方法、排污周期、软水盐补充周期、常见故障简单排查方法。日常使用坚持软水前置过滤,定期排污、定期检查水位与压力,严禁无水干烧、严禁超压超负荷运行,可大幅延长电加热蒸汽发生器整机与加热管使用寿命,降低工厂运维能耗与配件更换成本。
